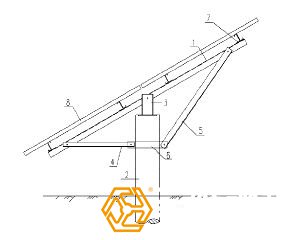

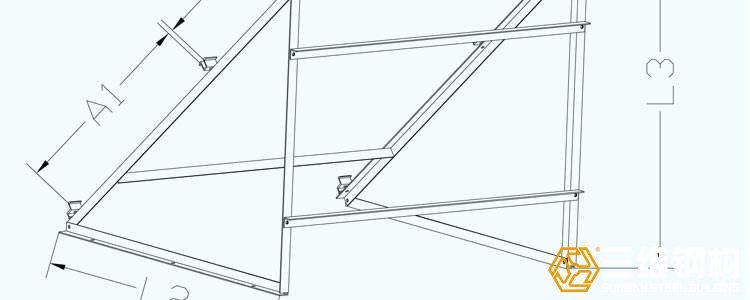

太阳能光伏支架组件安装前准备工作

时间:2018-01-08   作者:三维光伏支架 点击: 296次

太阳能光伏支架组件安装前准备工作

(1)光伏组件的运输与保管应符合制造厂的专门规定。电池光伏组件开箱前,必须通知厂家、监理、业主一起到现场进行开箱检查,对照合同、设计、供货单检查光伏组件的尺寸、品牌、合格证、技术参数、外观等,并组织做好开箱检查见证记录,检查合格后使用。

(2)光伏组件安装前支架的安装工作应通过质量验收。光伏组件的型号、规格应符合设计要求。光伏组件的外观及各部件应完好无损,安装人员应经过相关安装知识培训和技术交底。

太阳能光伏组件安装前准备工作

3)光伏组件的安装应符合下列规定:太阳能光伏组件安装应按照设计图纸进行。光伏组件固定螺栓的力矩值应符合制造厂或设计文件的规定。光伏组件安装允许偏差应符合规定:

光伏组件安装标准及检验方法

序号

检 查 项 目

质 量 标 准

单位

检验方法及器具

1



光伏组件安装

倾斜角度偏差

按设计图纸要求或≤1°

角度测量尺(仪)

光伏组件边缘高差

相邻光伏组件间

 ≤2

mm

钢尺检查

东西向全长(同方阵)

 ≤10

mm

钢尺检查

光伏组件平整度

相邻光伏组件间

 ≤1

mm

钢尺检查

东西向全长(同方阵)

 ≤10

mm

钢尺检查

光伏组件固定

紧固件紧固牢靠



扭矩扳手检查

2

光伏组件连线

串联数量

按设计要求进行串联



观察检查

 接插件要连接

插接牢固可靠



观察检查

组串电压、极性

组串极性正确,电压正常



万用表测量

 太阳能光伏组件的安装应符合下列要求:

   1)太阳能光伏组件应按照设计图纸的型号、规格进行安装。

   2)太阳能光伏组件固定螺栓的力矩值应符合产品或设计文件的规定。

太阳能光伏组件安装前准备工作

   3)太阳能光伏组件安装允许偏差应符合表1规定。

表1太阳能光伏组件安装允许偏差

项   目

允许偏差

角度偏差

±1°

太阳能光伏组件边缘高度

相邻太阳能光伏组件间

≤2mm

同组太阳能光伏组件间

≤10mm

(4)光伏组件之间的接线应符合以下要求:

   1)太阳能光伏组件连接数量和路径应符合设计要求。

   2)太阳能光伏组件间接插件应连接牢固。

   3)外接电缆同插件连接处应搪锡。

   4)太阳能光伏组件进行组串连接后应对太阳能光伏组件串的开路电压和短路电流进行测试。

   5)太阳能光伏组件间连接线可利用支架进行固定,并固定,并应整齐、美观。

   6)同一组太阳能光伏组件或太阳能光伏组件串的正负极不应短接。

   7)严禁触摸太阳能光伏组件串的金属带电部位。

   8)严禁在雨中进行太阳能光伏组件的连线工作。

(5)光伏支架电池板安装检验标准。

项目

要求

检查方法

外观检测

无变形、无损伤、不受污染无侵蚀

目测检查

支架安装

支架稳固可靠,表面处理均匀,无锈蚀

实测检查

螺栓力矩

M6为10N.m;   M8为25N.m

实测检查

光伏电池板

无变形、无损伤、不受污染无侵蚀,安装可靠

目测检查

(6)光伏组件的安装和接线还应注意如下事项:光伏组件在安装前或安装完成后应进行抽检测试,测试结果应按照规范的格式进行填写。光伏组件安装和移动的过程中,不应拉扯导线。光伏组件安装时,不应造成玻璃和背板的划伤或破损。光伏组件之间连接线不应承受外力。同一组串的正负极不宜短接。单元间组串的跨接线缆如采用架空方式敷设,宜采用PVC管进行保护。施工人员安装光伏组件过程中不应在光伏组件上踩踏。进行光伏组件连线施工时,施工人员应配备安全防护用品。不得触摸金属带电部位。对组串完成但不具备接引条件的部位,应用绝缘胶布包扎好。严禁在雨天进行光伏组件的连线工作。

(7)光伏组件接地应符合下列要求:带边框的光伏组件应将边框可靠接地。不带边框的光伏组件,其接地做法应符合制造厂要求。光伏组件接地电阻应符合设计要求。

8)电池光伏组件安装

   1)经“三检”合格后,才能进行光伏电池板的安装工作。做好中间检查施工记录。

2)光伏组件进场检验:太阳能电池板应无变形、玻璃无损坏、划伤及裂纹。

测量太阳能电池板在阳光下的开路电压,电池板输出端与标识正负应吻合。电池板正面玻璃无裂纹和损伤,背面无划伤毛刺等;安装之前在阳光下测量单块电池板的开路电压应符合光伏组件名牌上规定电压值。

3)光伏组件安装:电池板在运输和保管过程中,应轻搬轻放,不得有强烈的冲击和振动,不得横置重压,电池板重量较重的在安装过程中应两人协同安装。

   4)电池板的安装应自下而上先安装两端四块电池板,校核尺寸、水平度、对角线方正后拉通线安装中间电池板。先安装上排电池板再安下排电池板,每块电池板的与檩条固定采用四个螺栓紧固,结合紧密端正,电池板受力均匀。

   5)安装过程中必须轻拿轻放以免破坏表面的保护玻璃;将两根放线绳分别系于电池板方阵的上下两端,并将其绷紧。以线绳为基准分别调整其余电池板,使其在一个平面内。电池板安装必须作到横平竖直,间隙均匀,表面平整,固定牢靠。同方阵内的电池板边线保持一致;注意电池板的接线盒的方向,采用“头对头”的安装方式,汇线位置刚好在中间,方便施工。

(9)电池光伏组件分区原则;每个厂家生产的相同峰值的光伏组件安装在一个方阵区;不足一个方阵的相同峰值的光伏组件保证一个汇流箱组串的电池光伏组件同厂同峰值。这样安装光伏组件可以很大限度的提升整个光伏电站的发电量。

(10)光伏电池光伏组件与光伏电池方阵:电池光伏组件单块光伏电池板组成串联的光伏组件,光伏电池方阵则是由串联后的光伏电池光伏组件并联而成,光伏电池光伏组件内部接线符合图纸。
