1. 安装依据:
a.山东三维钢结构股份有限公司提供的太阳能跟踪支架制造图;
b.光伏组件厂家图纸;
c.上述设备应符合国家相关制造标准。
2. 安装前应具备的条件:
a.施工组织设计与施工方案已经批准;
b.建筑,场地,电源,道路等条件能满足正常施工需要;
c.预留基座,预留孔洞,预埋件和相关设施符合设计图样的要求,并已验收合格。
3.单轴太阳能跟踪支架工程安装:

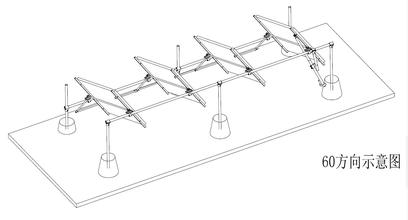

根据该支架设计结构和尺寸的特点,特制定以下安装步骤:
首先按成套量从库房领出支架组件
a.先将主轴平放于地面,首先将矩形梁与主轴连接,保证每个矩形梁之间平行;
b.将组件矩形梁与矩形梁连接,所有组件矩形梁连接完毕后,测量对角距离尺寸,调整连接位置,直至对角尺寸差值小于2mm;
c.电板组件安装完毕后,将主轴上轴头端抬高地面1m高度,调整主轴左右两端的零部件安装,保证支架在正常状态下左右平衡;
d.把安装好的主轴部件与人字架连接;
e.整体安装完毕后,保证主轴转动灵活;
f.所有紧固件锁紧到位,零件之间无间隙,无窜动;
g.上述步骤完成后,请吊车把组装好的支架吊起并由工人分别把主轴及人字架左右腿固定到前地脚与左右地脚上;
h.整理施工记录叫监理单位验收。
a.山东三维钢结构股份有限公司提供的太阳能跟踪支架制造图;
b.光伏组件厂家图纸;
c.上述设备应符合国家相关制造标准。
2. 安装前应具备的条件:
a.施工组织设计与施工方案已经批准;
b.建筑,场地,电源,道路等条件能满足正常施工需要;
c.预留基座,预留孔洞,预埋件和相关设施符合设计图样的要求,并已验收合格。
3.单轴太阳能跟踪支架工程安装:
根据该支架设计结构和尺寸的特点,特制定以下安装步骤:
首先按成套量从库房领出支架组件
a.先将主轴平放于地面,首先将矩形梁与主轴连接,保证每个矩形梁之间平行;
b.将组件矩形梁与矩形梁连接,所有组件矩形梁连接完毕后,测量对角距离尺寸,调整连接位置,直至对角尺寸差值小于2mm;
c.电板组件安装完毕后,将主轴上轴头端抬高地面1m高度,调整主轴左右两端的零部件安装,保证支架在正常状态下左右平衡;
d.把安装好的主轴部件与人字架连接;
e.整体安装完毕后,保证主轴转动灵活;
f.所有紧固件锁紧到位,零件之间无间隙,无窜动;
g.上述步骤完成后,请吊车把组装好的支架吊起并由工人分别把主轴及人字架左右腿固定到前地脚与左右地脚上;
h.整理施工记录叫监理单位验收。
