1组件安装施工内容
(1)铝合金型材和太阳能电池组件材料的运输
(2)现场定位放线
(3)铝合金型材和太阳能电池组件的固定安装

(4)太阳能电池组串连接连接
(5)太阳能电池连接线和直流汇流箱的连接
(6)组串连接性能的电气检测
2安装
根据设计的图纸,确定太阳能电池板的安装区域,根据不同组件不同的安装区域,检查预埋件是否符合设计要求,确定铝合金型材各部分固定座的详细位置,分块划分并做好标记; 根据设计的图纸,对已划分的区域进行细化划分,并通过水平仪、经纬仪等测量工具进行精测。 根据各定位点放线,并进行复测,确保施工精度,以减少后道工序调整量。

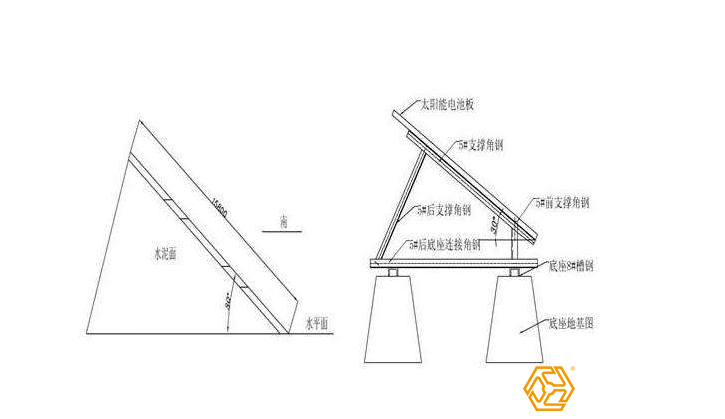

定出基座基准点,确认安装位置

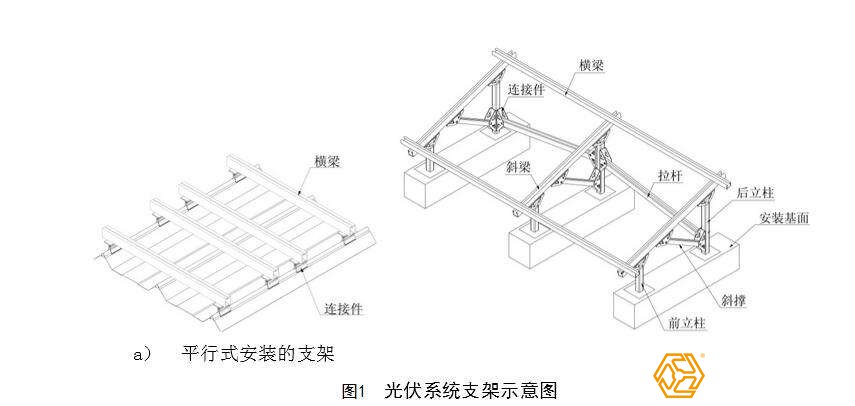

太阳能支架系统安装步骤
1.1前后立柱安装
将前后立柱安装在水泥墩基础上,再将三角连接件安装于前后立柱上。注,在装三角连接件时可以先将M10*25外角与内压块安装在三角连接件上。
1.2竖梁安装
将竖梁开口侧通过与三角连接件内压块连接紧固。
1.3斜撑安装
1)先将三角连接件安装好;
2)将三角连接件和斜撑顺序安装起来;
3)将各个紧固件收紧。
1.4横梁安装
1)先将横梁通过螺栓组将横梁安装在竖梁上;
2)在通过横梁连接件将横梁连接起来;

3)将所有紧固件收紧。
1.5组件安装
1)先将边压、中压用螺栓组装好,螺栓只要带上即可;
2)排布电池板;
3)安装压块,将紧固件收紧。
2.太阳电池组件安装和检验
预埋太阳电池阵列架基柱。检测单块电池板电流、电压,合格后进行太阳电池组件的安装。太阳电池组件的接插头是否接触牢固,接线盒、接插头须进行防水处理。检测太阳电池组件阵列的空载电压是否正常,此项工作应由组件提供商技术人员完成。
